随着中建中东业务规模持续扩大,经营范围覆盖多个中东国家,物资管理面临诸多痛点:物资管控分散,出入库、报损、盘点、租赁、维修、巡查等流程缺乏统一数字化管控,管理难度大;闲废物资、杂项物资(水、油、垃圾)管理不规范,难以实现精准管控与成本优化;物资数据与供应链系统脱节,需求计划推送、采购衔接存在壁垒,影响物资供应效率。

联君软件自2020年就与中建中东达成合作,先后完成国际版工程物资管理系统、供应链管理系统的研发。基于双方过往成功合作建立的深厚信任,以及对联君软件在工程物资管理系统研发领域专业能力的认可,中建中东再次选择与联君软件携手,打造专属物资智库管理系统,破解物资管控痛点,提升管理精细化水平。
本项目解决方案分为电脑端与手机端双端建设,全面覆盖公司总部、资源中心、项目部三级管控,同时完成与中建中东供应链系统的数据集成,实现物资管理全流程闭环管控。
1.公司总部
(1)驾驶舱:三大板块涵盖公司物资看板,资源中心物资看板,项目物资看板。

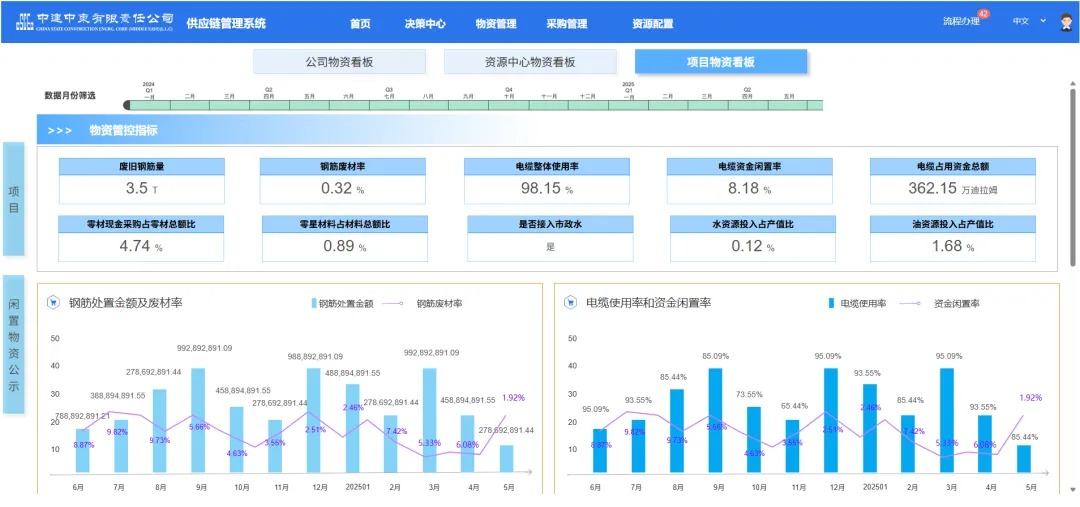

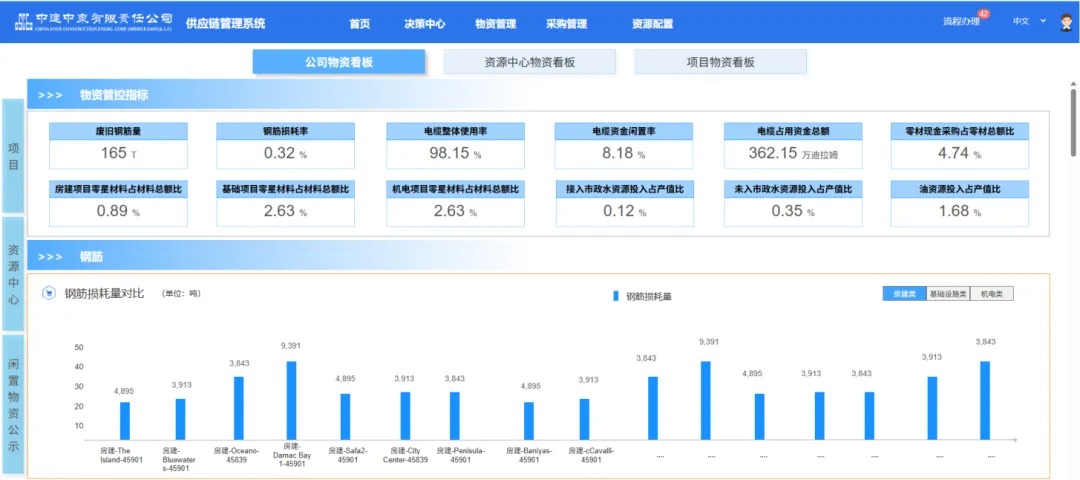

公司物资看板:包括项目物资管控指标、资源中心指标pk、闲置可调拨物资公示。项目物资管控指标覆盖多品类物资损耗、资金占用及各类型项目物资投入占比等核心维度,资源中心指标 PK 聚焦物资持有、周转使用效率及各类资源投入效益,同时同步公示闲置可调拨物资信息,实现物资管理全维度数据可视化管控。

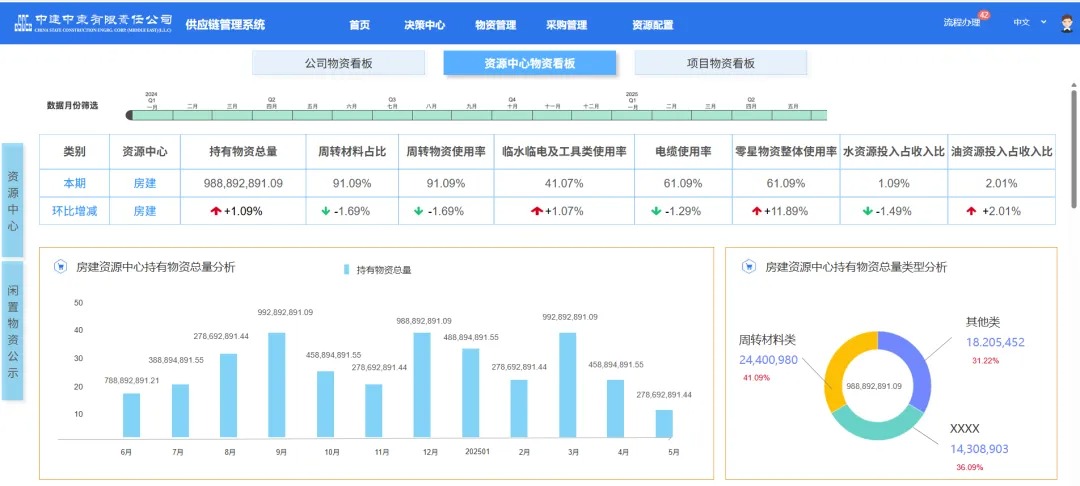

资源中心物资看板:持有物资总量、周转材料占比、周转物资使用率、临水临电及工具类使用率、电缆使用率、零星物资整体使用率、水资源投入占收入比、油资源投入占收入比;闲置可调拨物资公示。

项目物资看板:废旧钢筋量、钢筋废材率、电缆整体使用率、电缆资金闲置率、电缆占用资金总额、零材现金采购占零材总额比、零星材料占材料总额比、是否接入市政水、水资源投入占产值比、油资源投入占产值比;闲置可调拨物资。

(2)盘点计划发布:面向项目部仓库、资源中心统一发布物资盘点计划,按公司规范完成全项目盘点计划初始配置,到期自动系统提醒,为后续盘点成果核验提供合规依据。

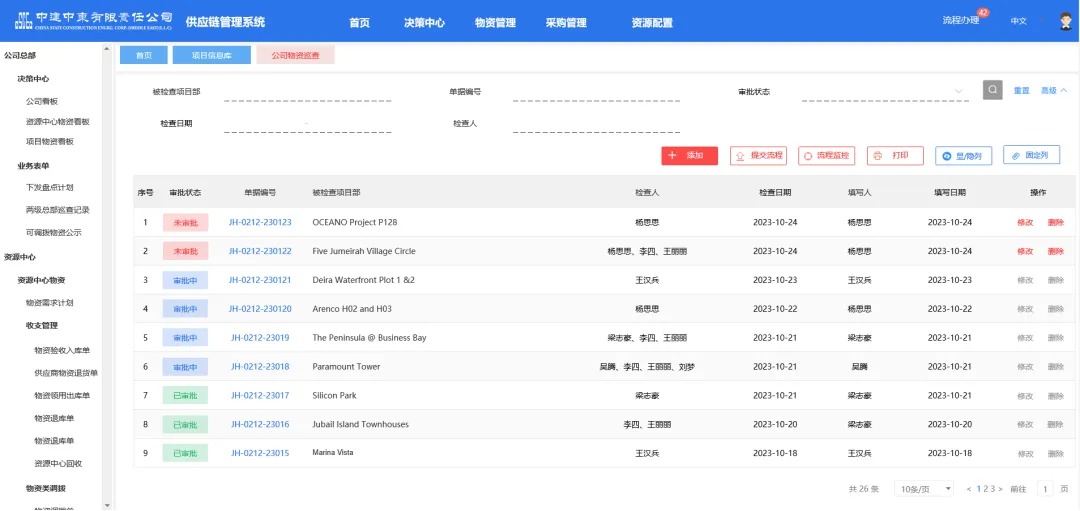

(3)物资巡查:按规范生成并发布项目部、资源中心物资巡查问题清单,项目按期完成整改并上传相关资料,经上级复核通过后完成销项,形成全流程闭环管理。

(3)信息维护:管理人员信息库、物资类别赋码库、物资品种库、项目录入。

2.资源中心

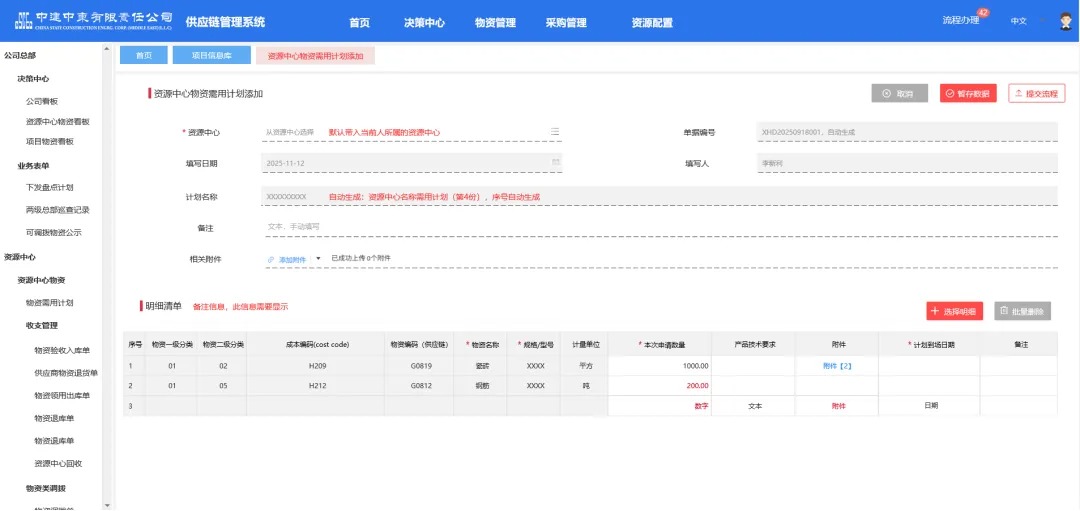

(1)物资需用计划:资源中心物资需用计划、待审核项目物资需用计划、项目物资需用计划审核。

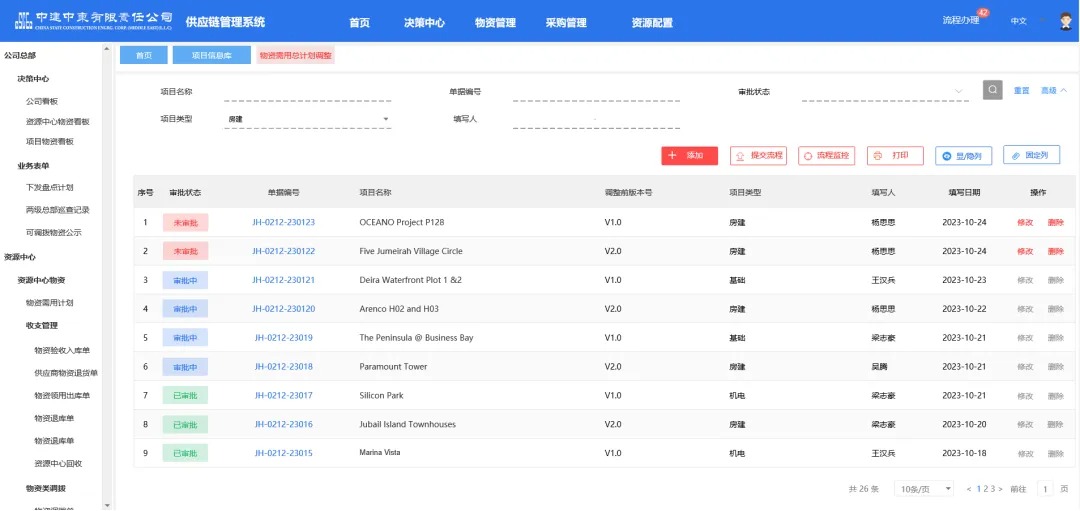

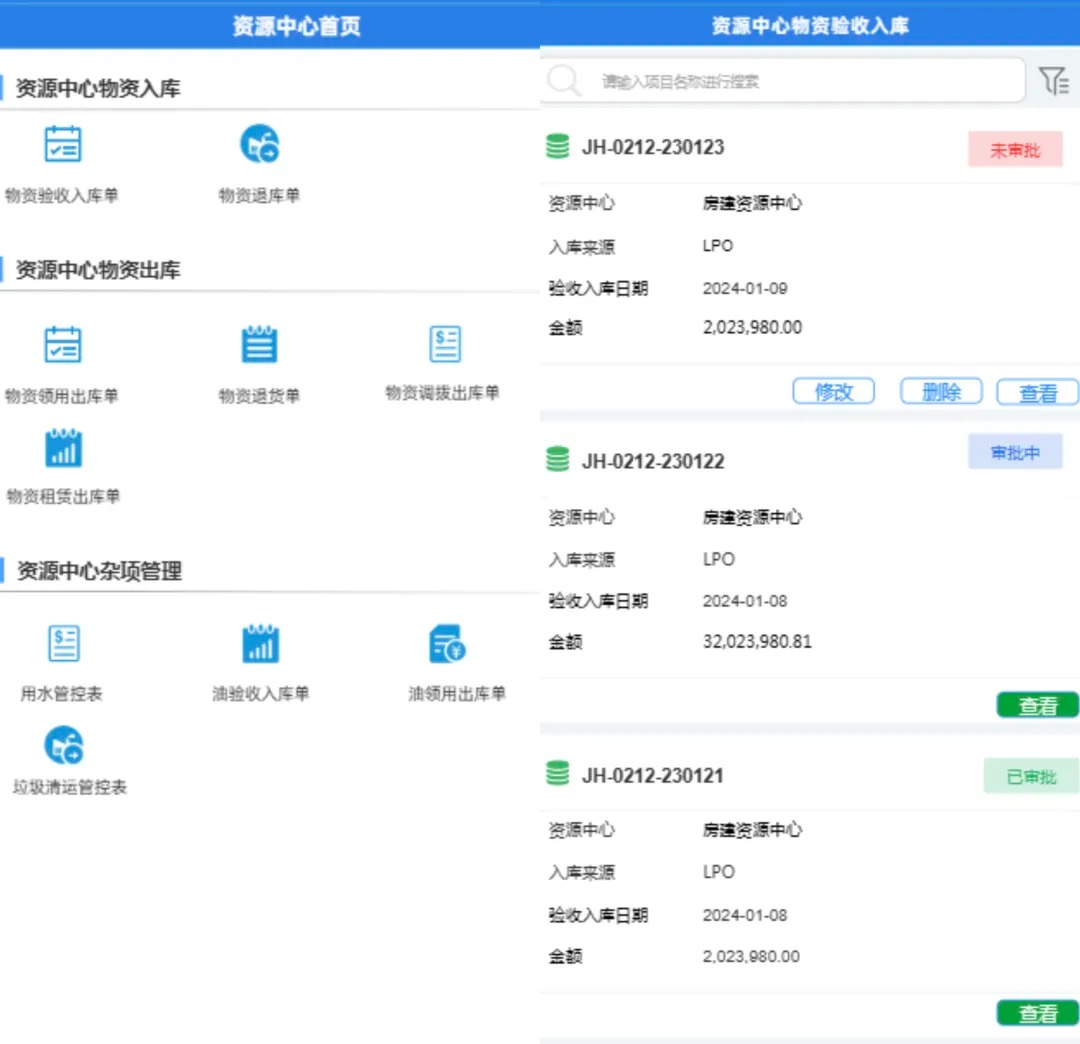

(2)物资入库:物资验收入库单、物资退库单、资源中心回收物资入库、项目物资退货/退场至资源中心。
(3)物资出库:物资领用出库单、物资退货单、物资调拨/租赁出库单。

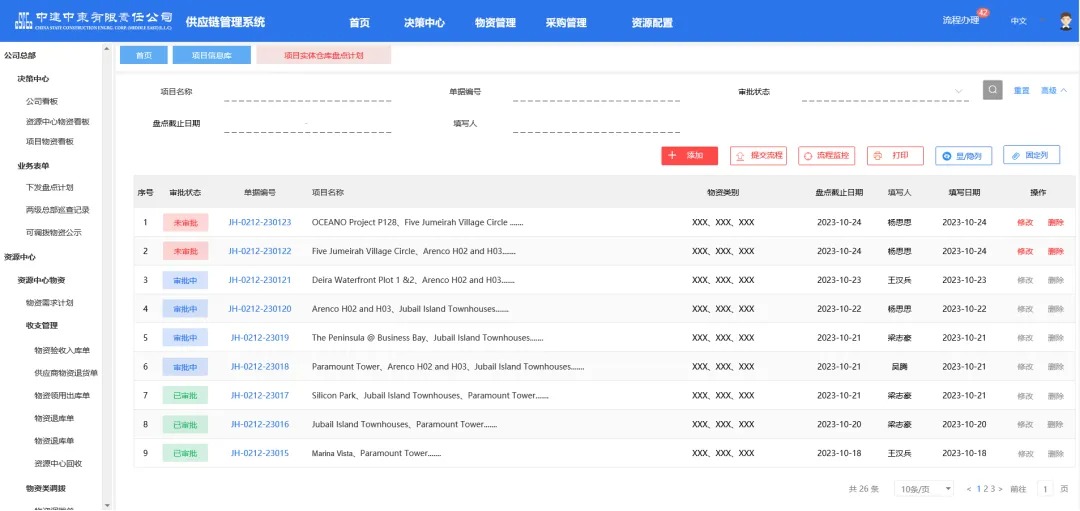

(4)物资盘点:物资库存台账、物资实际盘点。
(5)物资报损:为了在筛查理论库存与实际库存差异原因后,进行平库存的必要操作。
(6)闲废物资处理:闲废物资处置申请、闲废物资处置执行。
(7)物资维修确认:项目人提出维修申请,再由资源中心进行维修,维修完成后交还项目部。
(8)杂项管理:用水管控表、油验收入库单、油领用出库单、垃圾清运管控表。
(9)租赁结算:展示各项目的录入的单据。查看项目录入租赁费用信息,不与租赁入库、出库信息关联。
(10)巡查整改:发布下属项目部物资巡查问题清单、公司巡查问题清单、公司巡查问题整改销项。

3.项目部
(1)物资需求计划:物资需用总计划、总计划调整、物资需用计划、三量消耗预警。
(2)物资入库:物资验收入库单、物资退库单。
(3)物资出库:物资领用出库单、物资退货/退场单。
(4)物资盘点:物资库存台账、实体仓库盘点。
(5)物资报损:筛查理论库存与实际库存差异原因后,进行平库存的必要操作;但要经过严格审批。
(6)物资调拨:项目物资调拨单、项目物资调拨台账。
(7)闲废物资处置:闲废物资处置申请、闲废物资处置执行。
(8)物资以旧换新:领用人申请换物资或工具并上传照片,库管员审核换新条件(损坏程度、库存等),不通过注明原因退回,通过通知申请人线下以旧换新,完成后库管员结束流程。
(9)物资维修:项目人提出维修申请,再由资源中心进行维修,维修完成后交还项目部。
(10)项目杂项管理:用水管控表、油验收入库单、油领用出库单、垃圾清运管控表、
(11)物资结算管理:手动录入租赁费用信息,不与租赁入库、出库信息关联。
(12)项目部巡查:内部物资日常巡查情况晾晒、巡查问题清单、巡查问题整改销项。

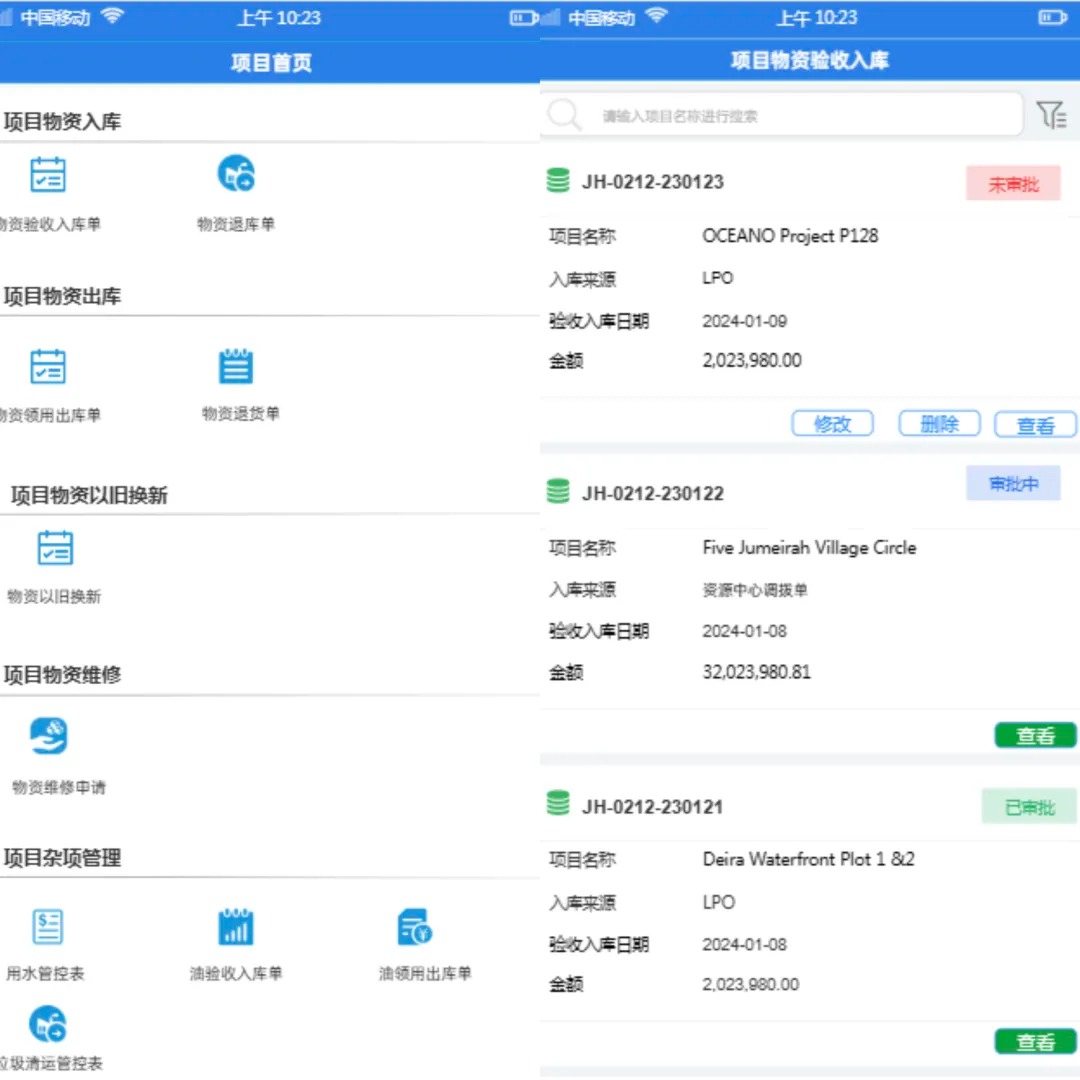

4.移动端建设
(1)资源中心:物资入库(收入库单、退库单),物资出库(领用出库单、退货单、调拨出库单、租赁出库单),杂项管理(用水管控表、油验收入库单、油领用出库单、垃圾清运管控表)。

(2)项目:物资入库(收入库单、退库单),物资出库(领用出库单、退货单),物资以旧换新,物资维修,杂项管理(用水管控表、油验收入库单、油领用出库单、垃圾清运管控表)。

5.供应链数据集成
物资智库系统需与中建中东供应链系统开展数据集成,涵盖物资需求总计划、物资需求计划、周转物资需求计划三大板块。
(1)物资需求总计划
物资智库系统与采购系统数据互通,将智库系统物资需求总计划明细推送至采购系统,并配合采购系统编制采购总计划。
(2)物资需求计划
由资源中心审核项目各类物资需求计划,结合库存情况判断是否外采,将需外采的物资信息推送至采购系统对应模块,并衔接同步物资采购相关流程。
(3)周转物资需求计划
区分周转材料购买与租赁类型,在采购系统对应模块设置接收渠道。资源中心审核项目周转物资需求计划,结合库存情况判断外采或外租方式,并将需求计划分类推送至采购系统对应渠道,按对应流程执行。
四、总结
此次联君软件为中建中东研发的物资智库管理系统,紧扣客户物资管控痛点,以“数字化、全流程、双端协同、链路打通”为核心,全面覆盖公司总部、资源中心、项目三级物资管理场景,涵盖出入库、盘点、报损、租赁、维修、巡检等全业务环节,同时完成与供应链系统的数据集成,破解了物资管控分散、流程低效、数据脱节等难题。

系统的应用将助力中建中东实现物资管理的精细化、高效化升级,降低管控成本,提升物资利用效率,为其在中东地区的业务拓展提供坚实的数字化支撑。未来,联君软件将持续精进,助力更多工程企业实现物资管理数字化转型目标。
